見積書の「一式」をめぐる投稿が、Xで広く読まれていました。発注者側からは「中身が分からない」、業者側からは「細かな見積りを作るにも時間がかかる」という声が出ていました。

会社にいた頃、見積書は社長が作っていました。「一式」と書かれた見積書を見たことがあります。「内訳を出して」と言われる場面も、見聞きしたことがあります。追加が出たときにどうしていたかは、社長同士の話なので知りません。追加分は請求していた気がします。

独立すると、その見積書を自分で出す側になります。

この記事は、「一式」を裁く記事ではありません。 一式と書くこと自体が、直ちに違法になるわけではありません。問題になるのは、何をどこまで施工するのか、数量や単価はどうなっているのかが分からず、金額の根拠や工事の範囲を確認できない状態です。その「確認できる境目」を、どこまで書面に残すかを考えます。

この記事でわかること

  • 「一式」が直ちに違法ではない理由と、それでも内訳を求められる理由
  • 確認したいのは「工事範囲」と「金額内訳」の2つで、別のものだということ
  • 許可業者の努力義務(建設業法20条1項)と、頼む側の義務(同3項)
  • 国交省調査の17.9%と71.3%が、それぞれ誰に聞いた数字か
  • 追加や変更が出たとき、境目がどう効くか

先に答えを置きます

  1. 「一式」の表記自体が、直ちに違法になるわけではありません。 問題は、工事の範囲や金額の根拠を確認できない状態です
  2. 確認したいのは2つ。「工事範囲」(何をする・しない)と「金額内訳」(何にいくらかかる)。 この2つは別のものです
  3. 建設業の許可業者には、工事の種別ごとの経費の内訳と作業日数を記載した見積書を作る努力義務があります(建設業法20条1項)
  4. 許可業者へ工事を頼む注文者には、契約前に具体的な条件を示し、見積期間を設ける義務があります(同20条3項)
  5. 一式に範囲を添えても、それだけで材料費・労務費などの内訳を示したことにはなりません。 範囲の説明と、金額の中身は、分けて考えます

1. 「一式」をめぐる、2つの悩み

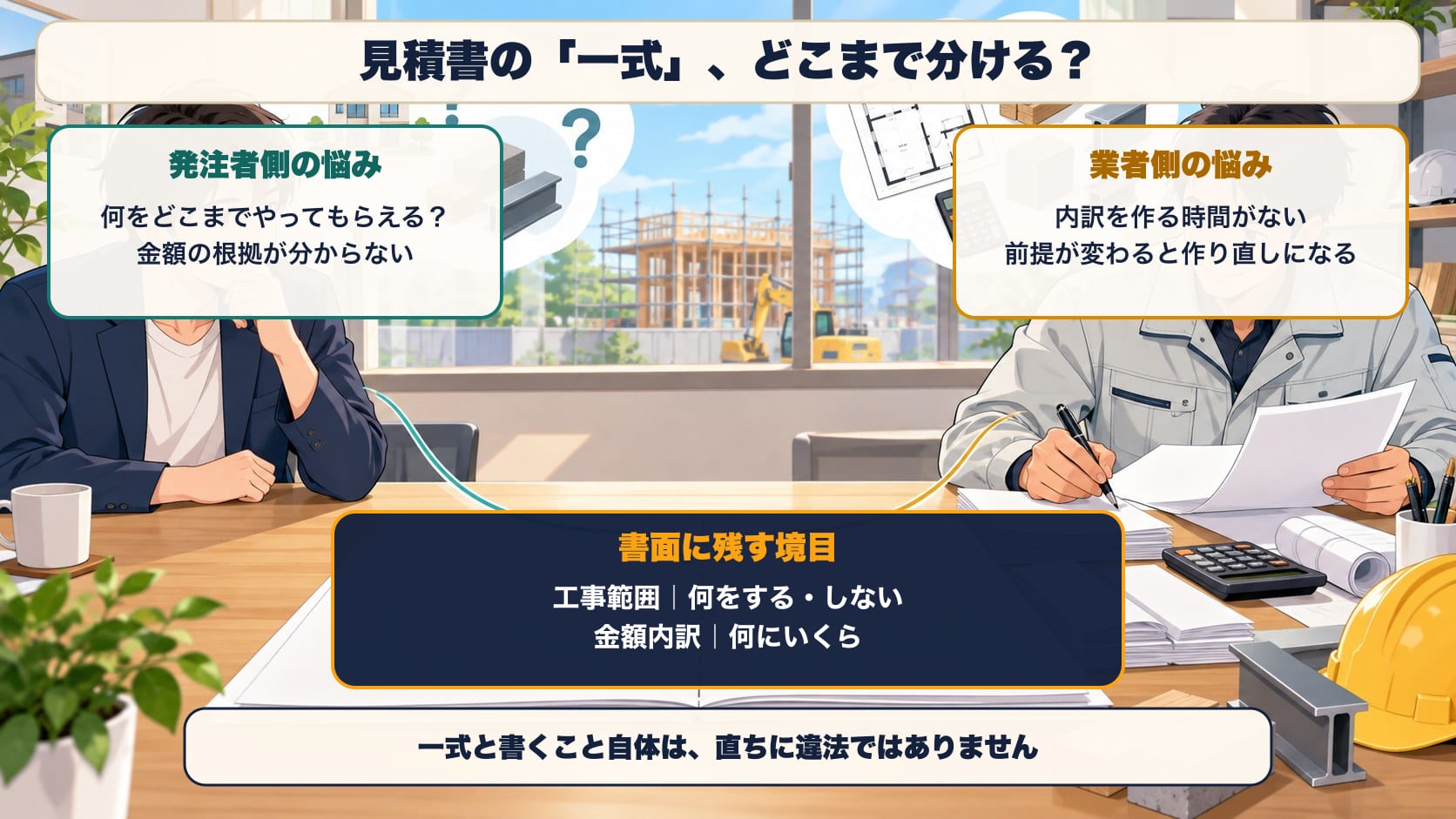

見積書の「一式」をめぐる2つの悩み。発注者側=この金額で何をどこまでやってもらえるのか、根拠が分からない。業者側=内訳を作る時間がない、前提が変わると作り直しになる。その間にあるのが、書面に残す境目=工事範囲(何をする・しない)と金額内訳(何にいくら)。一式と書くこと自体は直ちに違法ではない

発注者の側から見ると、「○○工事 一式 ○○万円」の一枚では、この金額で何をどこまでやってもらえるのか、金額の根拠は何かが分かりません。安いのか高いのかも比べられません。

業者の側から見ると、内訳を作るには時間がかかります。数量を拾い、単価を当て、経費を分ける。見積りの段階では受注できるかどうかも分からないので、手間をかけにくい事情があります。数量や条件が固まっていない段階で細かな数字を出すと、前提が変わったときに、見積りを作り直して説明する手間も増えます。

どちらも本当の悩みです。 この記事では、どちらかを悪者にしません。その代わり、2つの悩みの間にある「確認できる境目」を、どう書面に残すかを考えます。

2. 「一式」は違法なのか

まず、法律の基本線です。建設業法20条1項は、こう定めています。

建設業者は、建設工事の請負契約を締結するに際しては、工事内容に応じ、工事の種別ごとの材料費、労務費及び当該建設工事に従事する労働者による適正な施工を確保するために不可欠な経費として国土交通省令で定めるもの(中略)その他当該建設工事の施工のために必要な経費の内訳並びに工事の工程ごとの作業及びその準備に必要な日数を記載した建設工事の見積書(中略)を作成するよう努めなければならない

(建設業法20条1項)

主語は「建設業者」=建設業の許可を受けた業者です。 そして「努めなければならない」=努力義務です。「一式」と書いたら直ちに違法、という条文ではありません。

一方で、国土交通省の「建設業法令遵守ガイドライン」(第12版)は、元請と下請の関係について、次を「建設業法上望ましくない行為事例」に挙げています。

①下請負人が工事の内容に応じた材料費、労務費等の経費について、数量や単価等の内訳が記載されていない見積書を交付した場合 ②下請負人が、法定福利費、安全衛生経費などの必要経費の内訳を記載せずに見積書を交付した場合

(国土交通省「建設業法令遵守ガイドライン」第12版)

「直ちに違法ではない」と「何でも一式でよい」は、別の話です。 数量や単価の内訳がない見積書は、望ましくないとされています。この2つについて、ガイドラインは、直ちに違法と断定するのではなく、「建設業法上望ましくない行為事例」として示しています。

許可のない一人親方の位置

建設業許可のない一人親方には、受注者として見積書を作る場面では、20条1項の努力義務は直接かかりません。 ただし、工事範囲や金額の中身を相手が確認できる形にする考え方は、同じように使えます。

自分が別の業者へ工事を頼む場合は、話が変わります。相手が許可業者に当たる場合は、注文者側の決まり(4章)も確認します。

3. 「工事範囲」と「金額内訳」は別です

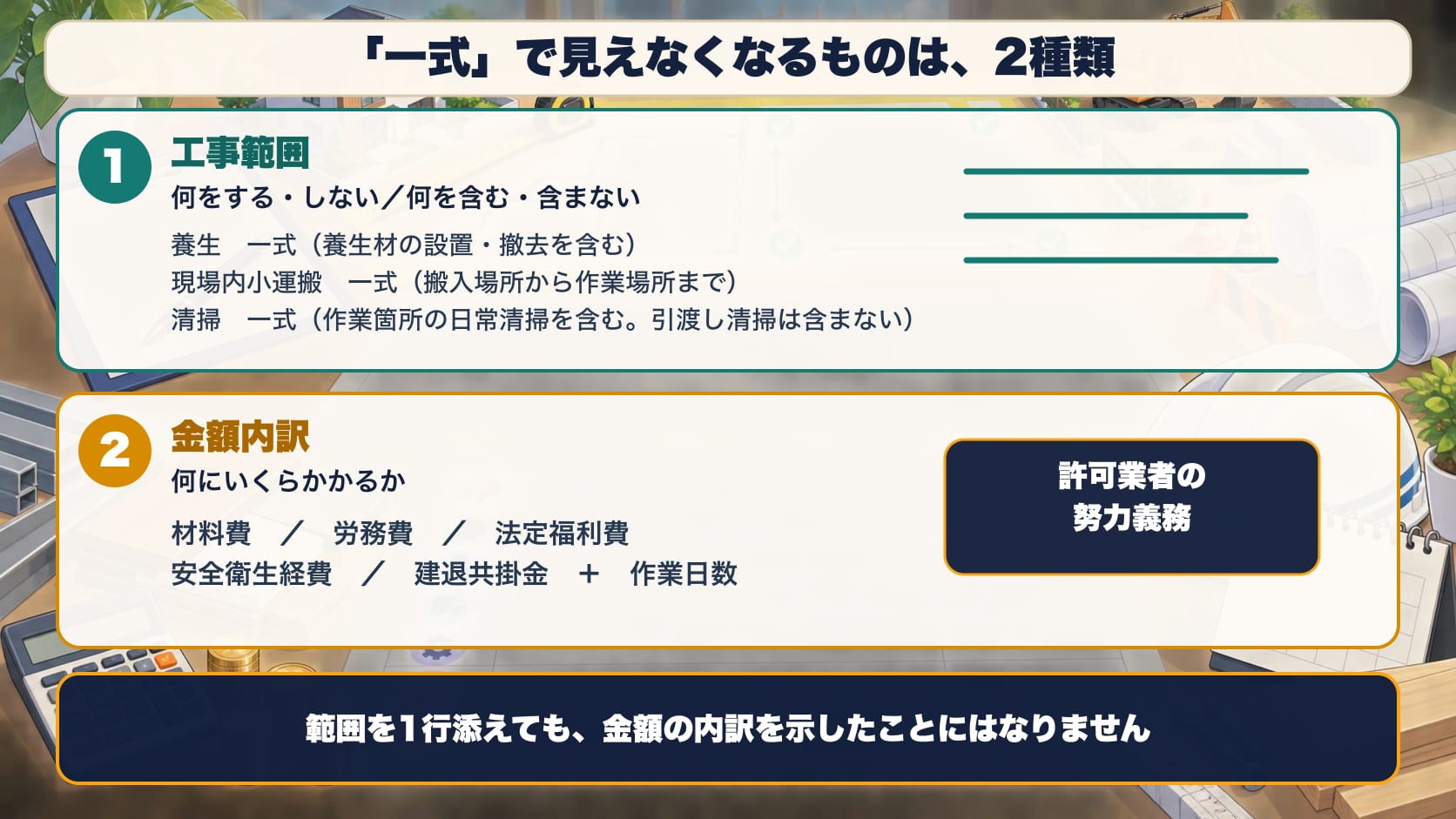

一式で見えなくなるものは2種類。軸①工事範囲=何をする・しない、何を含む・含まない。例:養生 一式(養生材の設置・撤去を含む)、現場内小運搬 一式(搬入場所から作業場所まで)、清掃 一式(作業箇所の日常清掃を含む。引渡し清掃は含まない)。軸②金額内訳=材料費・労務費・法定福利費・安全衛生経費・建退共掛金と作業日数(許可業者の努力義務)。範囲を1行添えても、金額の内訳を示したことにはならない

「一式」で見えなくなるものは、2種類あります。

  • 工事範囲——何をするのか、しないのか。何を含み、何を含まないのか
  • 金額内訳——何にいくらかかるのか。材料費・労務費・必要経費、数量と単価

「一式」の問題は、このどちらか、または両方が見えなくなることです。

工事範囲は、一式のままでも1行で補えます。 たとえば「養生工事 一式」と書く場合でも、「養生材の設置・撤去を含む」と添えれば、どこまでがその金額に入っているかを確認しやすくなります。

  • 養生 一式(養生材の設置・撤去を含む)
  • 現場内小運搬 一式(搬入場所から作業場所まで)
  • 清掃 一式(作業箇所の日常清掃を含む。引渡し清掃は含まない)

ただし、これは工事範囲を示す書き方であって、材料費・労務費などの内訳を示したことにはなりません。 建設業許可を持つ業者には、工事の種別ごとに必要な経費の内訳と作業日数を記載した見積書を作る努力義務があります(2章)。範囲の1行と、金額の中身は、別々に用意します。

4. 頼む側が、先に示すこと

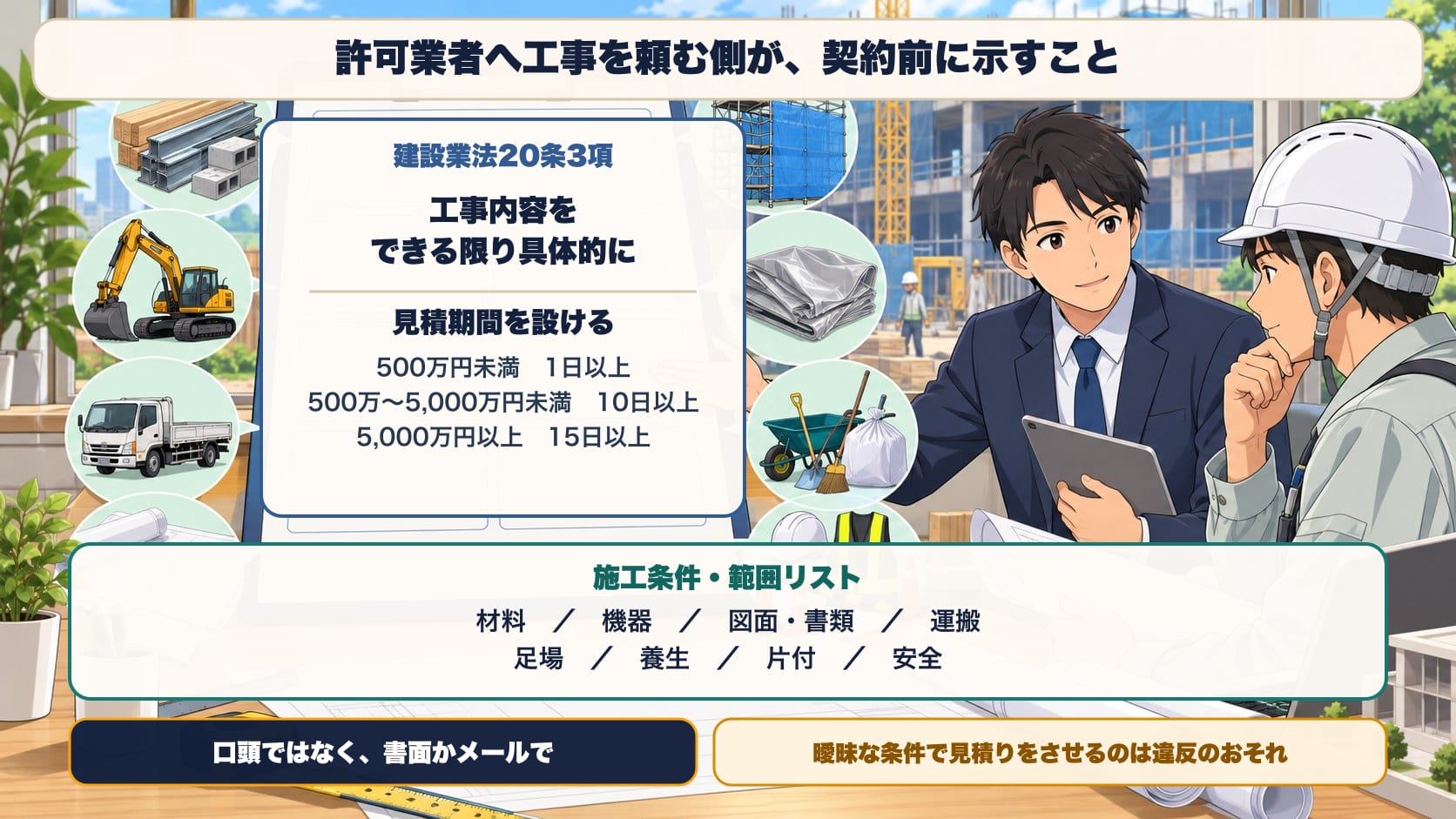

許可業者へ工事を頼む側が、契約前に示すこと。建設業法20条3項=許可業者へ工事を頼む注文者は契約前に、工事内容などをできる限り具体的に示し、見積期間を設ける(予定価格500万円未満は1日以上、5,000万円未満は10日以上、5,000万円以上は15日以上)。ガイドラインの施工条件・範囲リスト=材料・機器・図面・書類・運搬・足場・養生・片付・安全を明確に。口頭ではなく書面かメールで。曖昧な条件で見積りをさせるのは違反のおそれ

内訳を求められる側の話だけをすると、片手落ちです。頼む側にも、先に示す決まりがあります。

建設業法20条3項は、建設業の許可を受けた業者へ工事を頼む注文者に対して、契約を締結するまでに、工事内容などをできる限り具体的に提示し、見積りに必要な期間を設けることを求めています。ここでいう注文者には、元請だけでなく、許可業者へ工事を頼む施主も含まれます。

見積期間は、予定価格で決まっています(建設業法施行令5条の9)。

工事一件の予定価格見積期間
500万円未満1日以上
500万円以上5,000万円未満10日以上
5,000万円以上15日以上

なお、やむを得ない事情がある場合、500万円以上の工事については、10日または15日の期間を5日以内に限って短縮できます。500万円未満の「1日以上」には、この短縮規定はありません。

ガイドラインは、元請が見積りを依頼する際は、口頭ではなく書面やメールで内容を示すべきで、「施工条件・範囲リスト」に示されているように、材料、機器、図面・書類、運搬、足場、養生、片付、安全などの作業内容を明確にしておくべきとしています。そして、「不明確な工事内容の提示等、曖昧な見積条件により下請負人に見積りを行わせた場合」を、建設業法上違反となるおそれがある行為事例に挙げています。

見積りを頼むなら、まず頼む側が範囲を示します。 許可業者へ工事を頼む場合は、それが20条3項の義務にもつながります。何をどこまでやるのかが決まっていなければ、出す側も分けようがありません。3章の「工事範囲」は、頼む側と出す側の両方で作るものです。

5. 見積書で、どこまで分けるか

ここからは、出す側の話です。ガイドラインが「最低限明示するように努めなければならない」としているのは、5つの費用と作業日数です。

  • 材料費(元請が支給する場合は、その旨を記載する)
  • 労務費
  • 法定福利費(事業主負担分)
  • 安全衛生経費
  • 建設業退職金共済掛金
  • 必要となる作業日数

これは、国土交通省のガイドラインが示す元請・下請間の見積りの整理です。一般の施主に出すすべての見積書に、この6つが一律に必須というわけではありません。ただ、何を分ければ相手が確認できるかの目安として使えます。

分けるときの考え方は3つです。

  1. 材料費・労務費など必要な経費は、内訳を分けます。 材料を元請が支給する場合は、その旨を書きます
  2. 数量と単価を書きます。 「○○ 5人工 × ○○円」「○○材 20枚 × ○○円」のように、何がいくつでいくらかが分かる形です
  3. 一式でまとめる行があるなら、含むもの・含まないものを添えます(3章)。範囲の1行と、金額の内訳は別に残します

見積書の行の立て方や計算の例は、人工代の見積書の書き方にまとめています。 そこで配っているExcelテンプレートは、行を分ける形になっています。許可の有無で何が変わるかは、改正建設業法の記事へ。

6. 数字で見る現在地

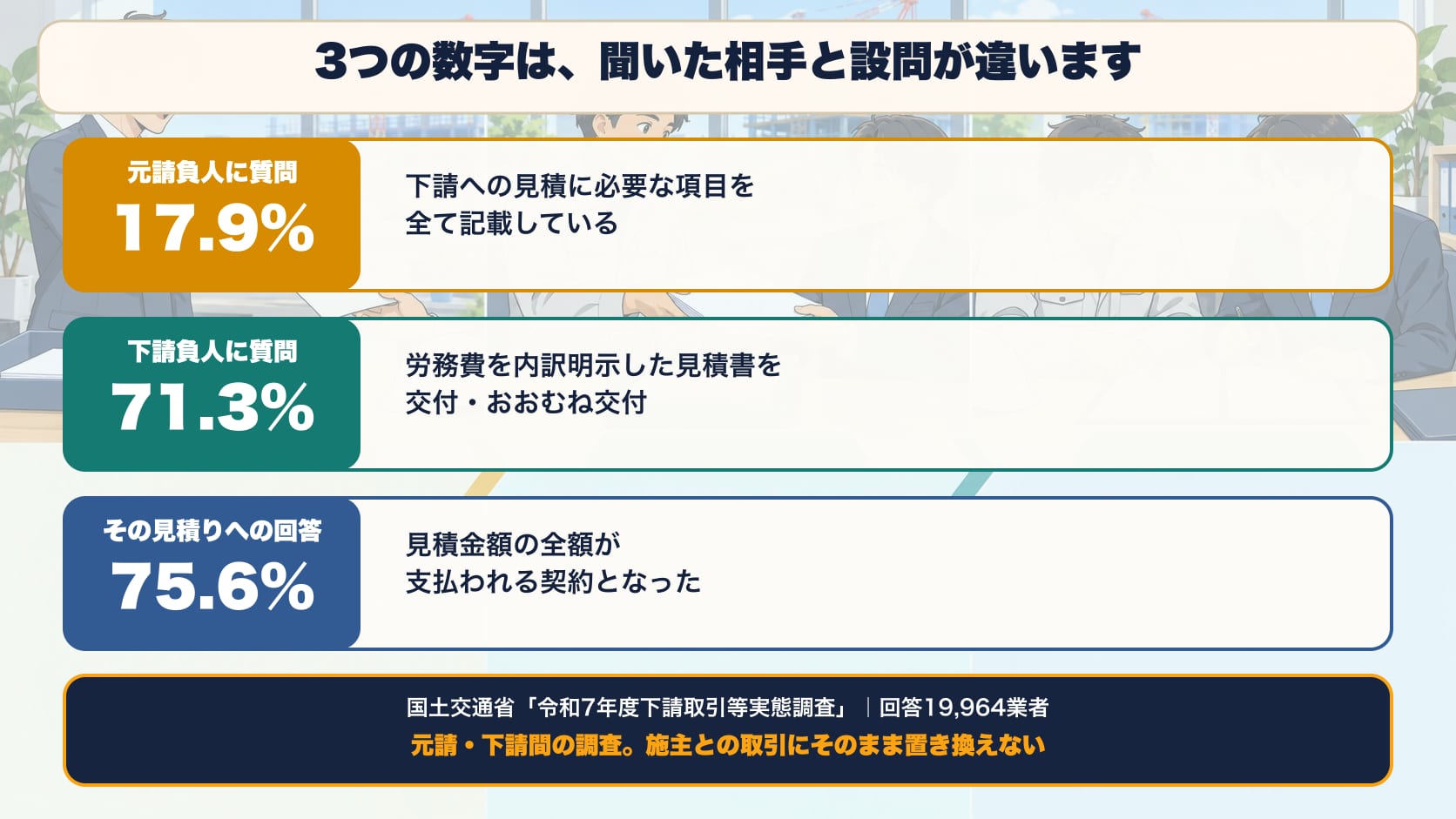

国土交通省 令和7年度下請取引等実態調査(回答19,964業者)の3つの数字。①元請負人に質問=下請への見積に必要な項目を全て記載している=17.9%。②下請負人に質問=労務費を内訳明示した見積書を交付・おおむね交付=71.3%。③その見積りへの回答=見積金額の全額が支払われる契約となった=75.6%。聞いた相手と設問が違う数字で、元請・下請間の調査。民間の施主との取引にそのまま置き換えない

国土交通省と中小企業庁が毎年行っている「下請取引等実態調査」の令和7年度分(令和8年3月31日発表・回答19,964業者)に、見積りに関する数字があります。3つの数字は、聞いた相手と設問が違います。

誰に聞いたか何を聞いたか結果
元請負人下請に見積を頼むとき、必要な項目を「全て記載している」か17.9%
下請負人元請に、労務費を内訳明示した見積書を「交付している」「おおむね交付している」か71.3%
下請負人労務費を内訳明示した見積書に対して、見積金額の「全額が支払われる契約となった」か75.6%

17.9%は、「提出された見積書のうち内訳が書かれていた割合」ではありません。 元請が下請に見積りを頼むときに、必要な項目を全て示していた割合です。4章の「頼む側が先に示すこと」が、まだ2割に届いていない、という数字です。

71.3%は、下請の側が、労務費を内訳明示した見積書を出している割合です。出す側の対応は、頼む側の条件提示より進んでいます。

75.6%は、内訳明示した労務費を含む見積金額が全額支払われる契約になった、と答えた下請の割合です。母数は「内訳明示した見積書を出した下請」で、すべての契約の話ではありません。

なお、これは元請と下請の間の調査です。Xで話題になった発注者と業者の関係と問題意識は重なりますが、同じ取引の数字としてそのまま置き換えることはできません。

7. 追加や変更が出たとき、境目が役に立ちます

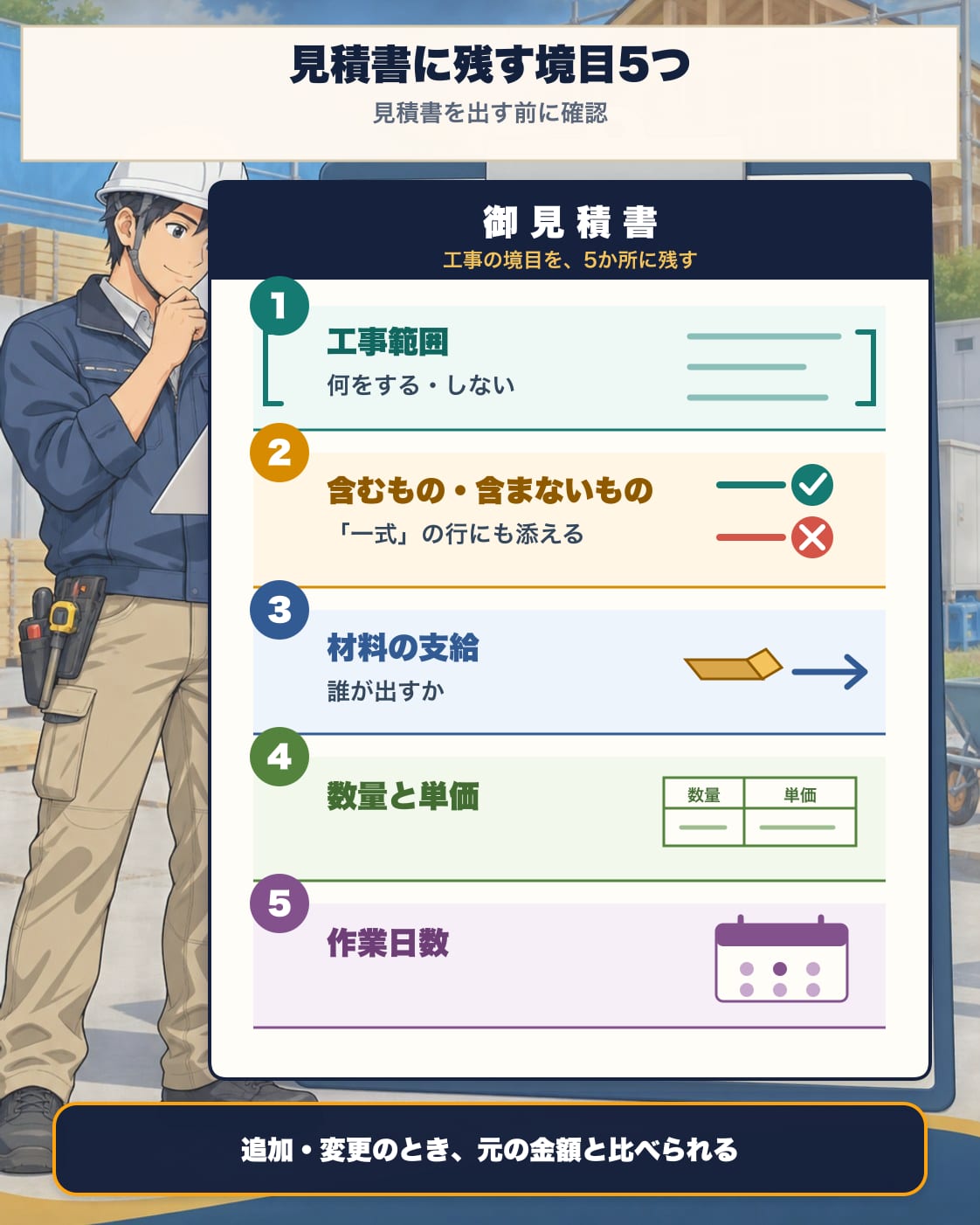

見積書に残す境目5つ。①工事範囲(何をする・しない)②含むもの・含まないもの(一式の行にも添える)③材料の支給(誰が出すか)④数量と単価 ⑤作業日数。追加や変更が出たとき、元の金額と比べられる

境目がいちばん効くのは、追加や変更が出たときです。

元の見積書に工事範囲と含む・含まないが書いてあれば、「これは元の金額に入っていたか」を、書面で確認できます。 一式だけだと、入っていたかどうかを、お互いの記憶で話すことになります。

追加分の見積りにも、4章の見積期間が必要です。ガイドラインは、追加工事等に伴う見積依頼においても見積期間を設けなければならないとしています。

残しておくのは3つです。

  • 元の見積書(範囲と内訳が書いてあるもの)
  • 追加分の見積書(何が増えたかが分かるもの)
  • 合意した内容(書面かメール。注文書・請書の変更も含む)

追加工事の記録の残し方は追加工事を口頭で頼まれたらにまとめています。材料が上がったときの協議と、注文書・請書の欄の見方は、それぞれ別の記事で扱います。

よくある質問

Q. 見積書に「一式」と書いてはいけませんか?

A. 一式と書くこと自体が、直ちに違法になるわけではありません。ただ、数量や単価の内訳がない見積書は、ガイドラインで「望ましくない行為」とされています。一式を使う行には、何を含み何を含まないかを添え、材料費・労務費などの内訳は別に示します。

Q. 建設業許可のない一人親方も、内訳を出す必要がありますか?

A. 受注者として見積書を作る場面では、建設業法20条1項の努力義務は直接かかりません。ただし、相手が範囲と金額の中身を確認できる形にする考え方は、同じように使えます。自分が別の業者へ工事を頼む側になる場合は、注文者側の決まり(4章)を別に確認します。

Q. 内訳を作る時間がありません。

A. テンプレートを使い、毎回変わらない項目は複製します。一式でまとめる場合も、工事の範囲、数量の考え方、含むもの・含まないものは別に残します。行の立て方は人工代の見積書の書き方のテンプレートが使えます。

Q. 発注者から「一式でいい」と言われたら?

A. 相手が「一式でよい」と言った場合でも、工事範囲と含む・含まないは、共有する見積書に残しておく方が確認しやすくなります。許可業者には、相手の希望とは別に、材料費・労務費などの内訳と作業日数を記載した見積書を作る努力義務があります。また、注文者から請求された場合は、契約が成立するまでに見積書を交付しなければなりません。

Q. 内訳を出したあとに、値下げを求められませんか?

A. 内訳を示したあとに金額の話し合いが行われることはあります。ただし、注文者が材料費や労務費などを、通常必要と認められる額より著しく低くするよう変更を求めることは、建設業法20条6項で禁止されています。通常の価格交渉がすべて禁止されているわけではありません。

まとめ

  • 「一式」の表記自体は、直ちに違法ではありません。 問題は、工事範囲や金額の根拠を確認できない状態です
  • 確認したいのは2つ。工事範囲(何をする・しない)と、金額内訳(何にいくら)。 一式に範囲を添えても、金額の内訳を示したことにはなりません
  • 許可業者には、経費の内訳と作業日数を記載した見積書を作る努力義務があります(20条1項)。許可業者へ工事を頼む注文者には、契約前に具体的な条件を示し、見積期間を設ける義務があります(20条3項)
  • 国交省調査の17.9%は、元請が下請に必要な項目を全て示していた割合。71.3%は、下請が労務費を内訳明示した見積書を出している割合。 主語が違います
  • 追加や変更が出たとき、元の見積書の境目が効きます。 元の見積書、追加分の見積書、合意した内容の3つを残します

会社にいた頃、見積書は社長が作るものでした。独立すると、その一枚を自分で出します。範囲と金額の中身を、相手が確認できる形で残しておく。 一式を使うかどうかだけでなく、相手があとから確認できる形になっているかを見ます。

トランジットでは、ご本人が決めた工事範囲・数量・単価を、見積書の形に入力して整えるというお手伝いをしています。金額や単価の判断、工事範囲の判断、建設業法上の適否の判断は行いません。 手書きの控えやメモから、提出前に確認しやすい見積書の形へ整えるところまでです。

最初のご相談では、取引先名・現場名・金額の入った書類を送らないでください。 まず「何の書類が、いつまでに必要か」だけ教えてください。

参考にした公式情報

  • e-Gov法令検索:建設業法(昭和24年法律第100号)19条・20条
  • e-Gov法令検索:建設業法施行令(昭和31年政令第273号)5条の9(見積期間)
  • 国土交通省:建設業法令遵守ガイドライン(元請負人と下請負人の関係に係る留意点)第12版(令和8年1月)「1. 見積条件の提示等」
  • 国土交通省:報道発表「建設工事の取引(見積における労務費の交渉状況等)の調査結果〜令和7年度下請取引等実態調査〜」(令和8年3月31日)
